Aktualizováno: 12. 10. 2026

Elektrocentrála se do rozvodu firmy připojuje přes přepínač sítí v hlavním rozvaděči, nikdy přes zásuvku. Přepínač drží distribuční síť a centrálu od sebe, takže proud z centrály nemůže odtéct ven do vedení. Zapojení patří elektrikáři, stroj patří na rovnou zpevněnou plochu venku a výfuk míří od oken.

Tento návod je pro firmy, které čeká odstávka, stavba bez přípojky nebo které chtějí mít záložní zdroj trvale. Projdeme postup zapojení, schéma, umístění, kabely, uzemnění a revizi i to, jak dlouho instalace trvá.

V kostce

  • Do rozvodu objektu napojeného na síť jen přes přepínač sítí (ruční nebo ATS) nebo jiné spolehlivé odpojení od sítě, které udělá elektrikář. Zásuvka nestačí a je nebezpečná.
  • Připojení k rozvodu dělá elektrikář s odbornou způsobilostí. U nás v 90 % případů zapojuje váš elektrikář, na přání pošleme našeho technika.
  • Stroj stojí venku na rovné zpevněné ploše, kam dojede auto s přívěsem nebo kamion, výfukem od oken a sání vzduchotechniky.
  • Pro poptávku stačí velikost hlavního jističe, termín, místo, odkrokovaná délka kabelu a fotka místa připojení.
  • Každý náš stroj před pronájmem projde zátěžovou zkouškou na plný výkon.

Nemáte elektrikáře, který by centrálu zapojil? Napište, kam se má připojit, a rozhodněte se až s nabídkou: buď předáme stroj s připojenými vodiči vašemu elektrikáři, nebo zapojení udělá náš technik. Ozveme se do hodiny. Poptat zapojení

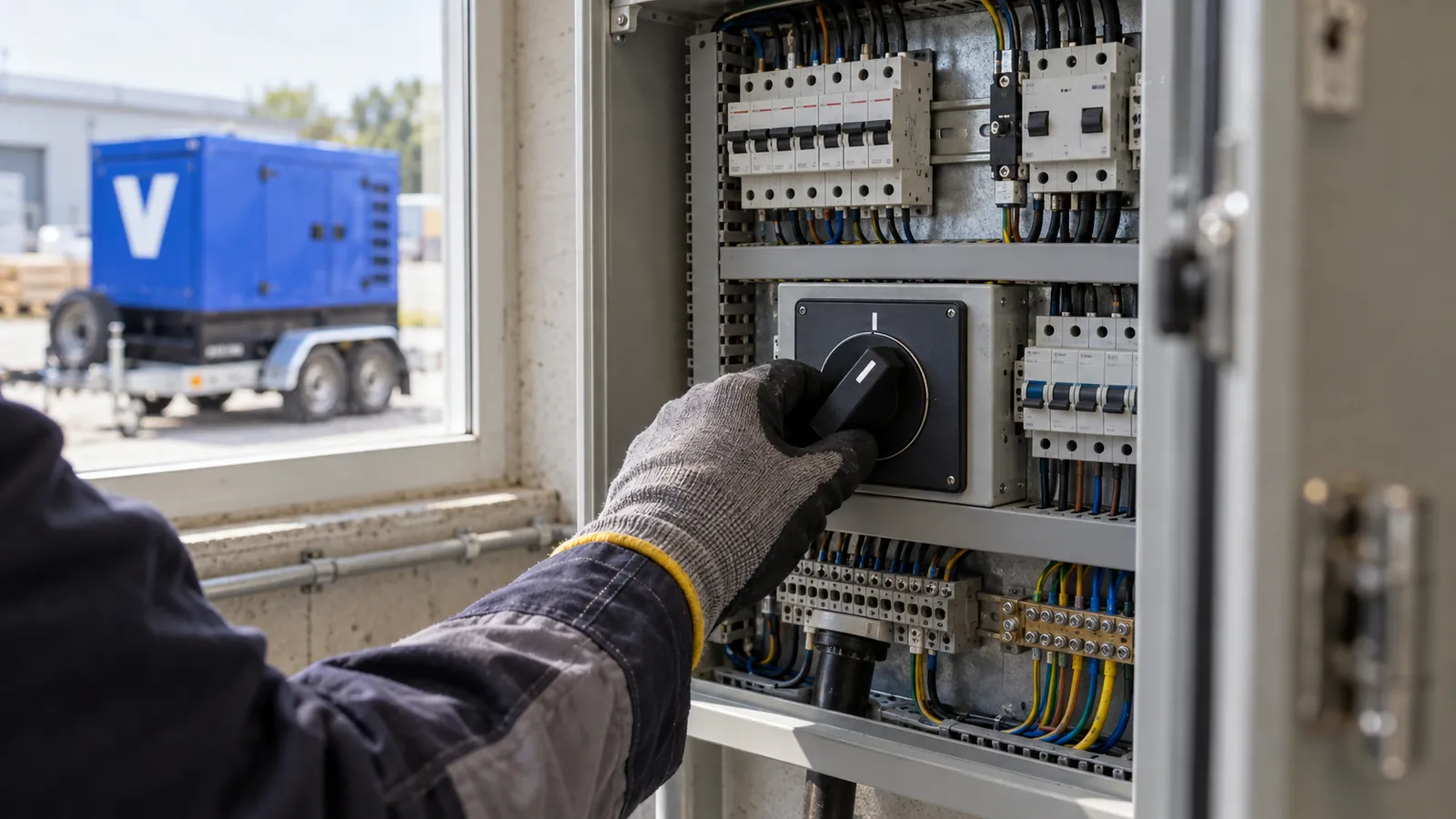

Elektrikář přepíná otočný přepínač sítí v hlavním rozvaděči z polohy síť do polohy centrála.

Jak bezpečně připojit elektrocentrálu do rozvodu firmy nebo domu?

Bezpečně jen tak, že elektrikář objekt nejdřív odpojí od distribuční sítě a centrálu připojí přes přepínač sítí v hlavním rozvaděči. Postup u mobilní centrály vypadá takto:

  1. Výkon podle jističe. Velikost hlavního jističe najdete u hlavního vypínače nebo na faktuře za elektřinu. Když je jistič 100 A, dodáváme stroj na 100 A s rezervou kolem 20 %.
  2. Místo připojení. Elektrikář určí, kde se centrála napojí: přepínač sítí, svorky v rozvaděči, nebo připravená přípojka. Vyfoťte ho, s fotkou se nabídka připraví přesněji.
  3. Stanoviště a kabel. Stroj stojí co nejblíž místu připojení. Délku kabelu stačí odkrokovat.
  4. Odpojení od sítě. Před připojením musí být objekt odpojený od distribuce. Přepínač to zajistí mechanicky, bez spoléhání na paměť obsluhy. Bez přepínače elektrikář objekt odpojí hlavním vypínačem nebo vyjmutím pojistek a zajistí ho proti zapnutí.
  5. Připojení a kontrola fází. Elektrikář připojí kabel a ověří sled fází, aby se motory netočily obráceně.
  6. Start a převzetí zátěže. Centrála nastartuje, ustálí otáčky a napětí a teprve potom převezme odběr. Spotřebiče zapínejte postupně, ne všechny najednou.
  7. Předání a protokol. Při předání stroje vás seznámíme s obsluhou a bezpečností. Po skončení elektrikář vrátí zapojení do původního stavu a podepíše se předávací protokol.

Proč ne do zásuvky

Zásuvka propojí centrálu s rozvodem objektu, ale neodpojí ho od sítě. Proud z centrály pak může téct zpět do distribučního vedení, kde se zrovna může pracovat v domnění, že je bez napětí. Druhé riziko je uvnitř: špatně připojená nebo přefázovaná centrála spálí motory a elektroniku. Je to elektrika, která člověka zabije hned, proto ji připojuje elektrikář a ne ten, kdo má zrovna čas.

Schéma zapojení elektrocentrály: co je mezi strojem a rozvaděčem?

Mezi centrálou a spotřebiči je vždy kabel s odpovídajícími koncovkami. U objektu napojeného na distribuční síť k nim patří přepínač sítí, který rozhoduje, odkud objekt bere proud. Na stavbě bez přípojky jde kabel rovnou do stavebního rozvaděče. Zjednodušeně pro objekt na síti:

  1. Elektrocentrála s vlastním rozvaděčem a vývody (zásuvky, svorky, Powerlock).
  2. Kabel podle proudu a délky, standardně 25 m, případně 12,5 m.
  3. Přepínač sítí: ruční, nebo automatický (ATS). Má polohu síť, nebo centrála, nikdy obojí.
  4. Hlavní rozvaděč objektu a za ním spotřebiče.

Jaké vývody mají naše stroje, podle ceníku a popisů strojů na valeon.cz (ověřeno 12. 10. 2026):

Výkon Připojení Hmotnost nebo provedení
15 kVA rozvaděč 1× 32 A 0,95 t
40 kVA zásuvky 2× 32 A, 1× 63 A a svorky 1,1 t
60 kVA 2× 32 A, 1× 63 A a svorky 1,9 t
66 kVA ULTRA-silent 2× 63 A, 2× 32 A a svorky 3,5 t
80 až 130 kVA 2× 32 A, 2× 63 A, u většiny svorky 2,4 t
150 až 275 kVA 32 A, 63 A, 125 A a Powerlock 400 A 3,5 t
400 kVA svorky 5 t
650 až 900 kVA svorky, Powerlock kontejner ISO 20 nebo 30

Powerlock je jednopólový konektor pro velké proudy. Připojuje se rychle a bez odkrytých živých částí, proto se používá u hlavních rozvaděčů.

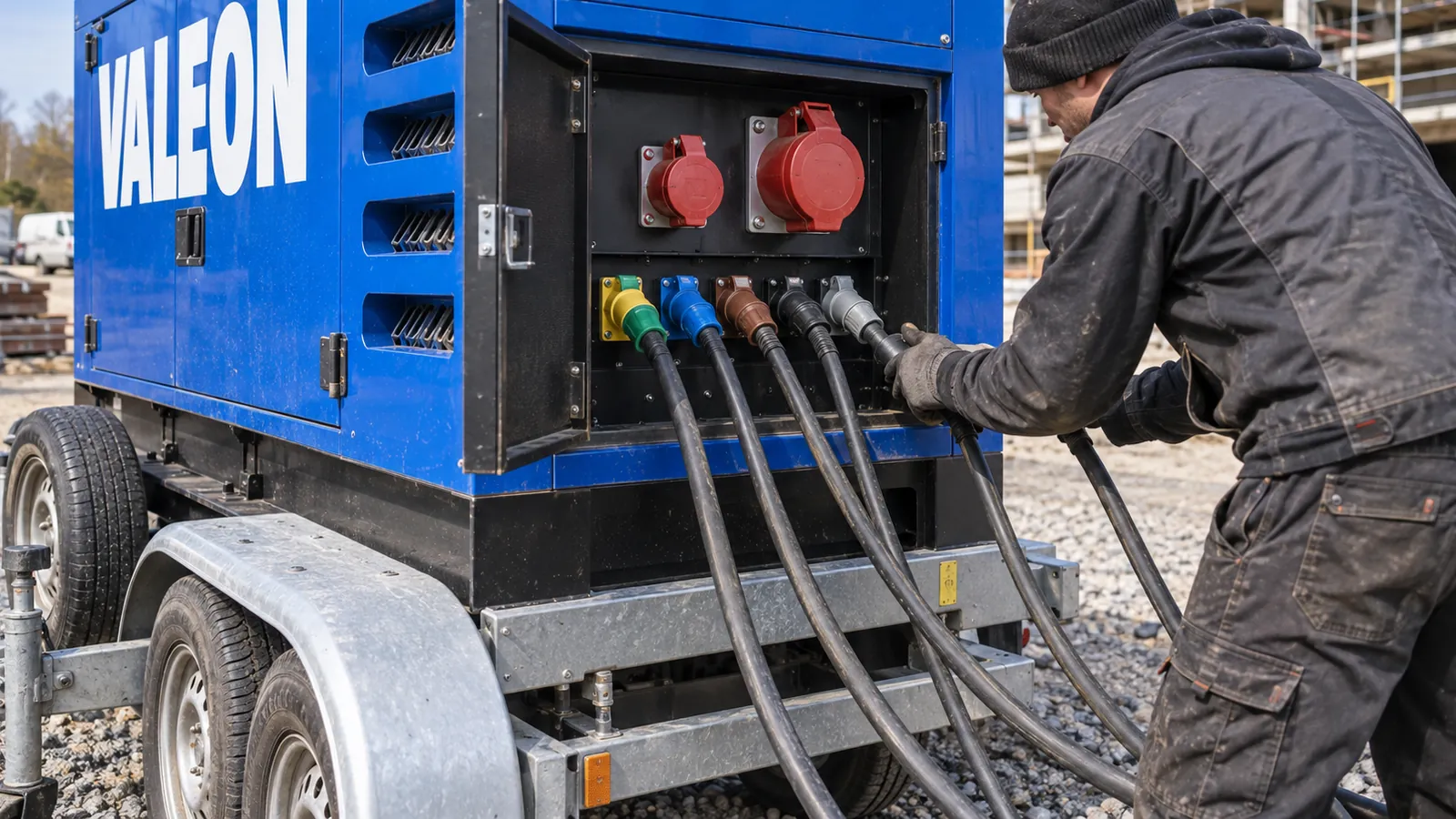

Panel vývodů modré elektrocentrály VALEON s průmyslovými zásuvkami a připojenými konektory Powerlock.

Kdo smí elektrocentrálu připojit a obsluhovat?

Připojit centrálu k rozvodu objektu smí elektrikář s odbornou způsobilostí podle nařízení vlády č. 194/2022 Sb. Trvalou obsluhu zajistí náš technik se strojnickým průkazem. Když stroj obsluhujete sami, při předání vás seznámíme s obsluhou a bezpečností.

Ve většině zakázek to vypadá takto: v 90 % případů zapojuje váš elektrikář, protože vaši instalaci zná nejlépe. My připravíme centrálu a předáme připojené vodiče. Když elektrikáře nemáte nebo je zakázka daleko, zapojení, obsluhu i návrat do původního stavu udělá náš technik. U vzdálené zakázky se vyplatí, aby technik zůstal na místě, jinak se účtují čtyři cesty.

Připojení k elektrické síti: kde začíná odpovědnost

Podle obchodních podmínek odpovídá za připravenost elektroinstalace a za správné připojení nájemce (čl. 4.4). Pokud provoz stroje vyžaduje revizi nebo odborný dohled, zajišťuje je také nájemce (čl. 4.5). Proto je dobré mít jasno předem, kdo zapojuje. Jestli zapojení dělá náš technik, uvidíte v nabídce dřív, než cokoli objednáte.

Kdy dává smysl automatický přepínač (ATS)?

ATS dává smysl všude, kde má centrála naskočit sama, bez člověka u rozvaděče: chlazení, chov zvířat, čistírna odpadních vod, výroba, která nesmí stát přes noc nebo o víkendu. ATS hlídá napětí sítě. Když zmizí, nastartuje centrálu, počká na ustálený chod a přepne na ni odběr. Po návratu sítě vrátí provoz zpět.

Naše centrály mají zabudovaný autostart. Na automatický přepínač ATS jsou připravené všechny naše mobilní elektrocentrály 15 až 220 kVA. Krátká pauza mezi výpadkem a převzetím zátěže je běžná. U citlivých provozů řešíme připojení bez výpadku a sfázování. Podrobně se automatickému startu věnuje článek Automatický start dieselgenerátoru.

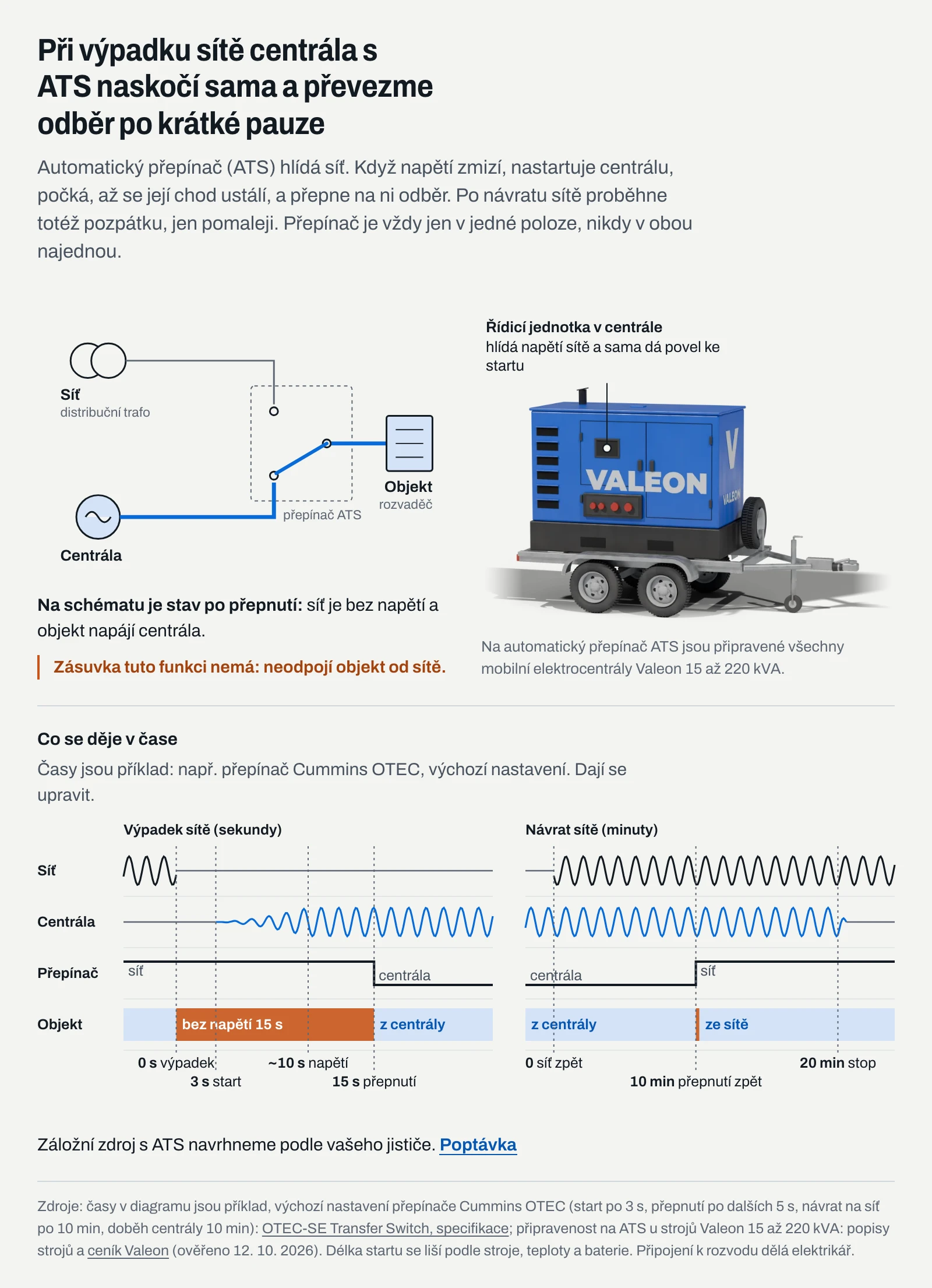

Schéma a časový průběh automatického přepnutí: při výpadku sítě nastartuje centrála a přepínač ATS na ni převede odběr objektu, po návratu sítě vrátí provoz zpět.

Potřebujete, aby centrála naskočila sama? Napište, co musí při výpadku běžet a jaký máte hlavní jistič. Navrhneme stroj s autostartem a ATS a v nabídce uvidíte stroj, dopravu, kabely i zapojení. Co v ní odsouhlasíte, je konečná cena. Naftu a práci účtujeme podle předávacího protokolu. Navrhnout ATS

Jak funguje elektrocentrála?

Dieselový motor roztáčí alternátor, který vyrábí střídavé napětí 400 V a 230 V o frekvenci 50 Hz. Napětí hlídá regulátor AVR, chod stroje řídicí jednotka. Dieselová elektrocentrála, dieselagregát a dieselový generátor jsou v praxi totéž. Na štítku je výkon v kVA, pro spotřebiče počítejte zhruba o 20 % méně v kW: 150 kVA je 120 kW.

Centrála, která jen běží naprázdno, ještě nic nedokazuje. Vypadá, že funguje, ale to neznamená, že utáhne plný výkon. Je to jako s autem: nastartované neznamená schopné jet naplno. Proto každý stroj před pronájmem pouštíme na plný výkon na zátěži.

Elektrocentrála běží, ale nedává napětí: jak ji nabudit?

Nezkoušejte to sami. Když stroj běží a na výstupu není napětí, jde o buzení alternátoru nebo regulaci a to patří servisu. U pronajatého stroje volejte náš servis: Čechy 778 050 267, Morava 778 050 266. Jak buzení a regulace napětí fungují, popisuje článek Regulace napětí a frekvence.

Kam elektrocentrálu postavit?

Venku, na rovnou zpevněnou plochu, která unese hmotnost stroje, co nejblíž místu připojení a výfukem od oken, dveří a sání vzduchotechniky. Při výběru stanoviště hlídejte:

  • Únosnost a rovinu. Mobilní stroje váží 0,95 až 3,5 t, stroj 400 kVA 5 t. Měkký nebo svažitý terén pod přívěsem se může propadnout.
  • Příjezd. Stroje do 275 kVA vozíme na přívěsu do 3,5 t, větší kamionem a k usazení je potřeba jeřáb. Počítejte s místem pro otočení a pro jeřáb.
  • Spaliny. Výfuk obsahuje oxid uhelnatý. Uvnitř budovy bez odvodu spalin ven a bez přívodu vzduchu centrála běžet nesmí.
  • Vzduch kolem stroje. Motor potřebuje vzduch na spalování i chlazení. Nestavte ho do úzkého koutu ani těsně ke zdi.
  • Kabely mimo cesty. Kabel nevede přes únikové cesty. Kde přes něj musí jezdit auta, patří na něj kabelový přejezd.
  • Nafta a požár. Kolem stroje nic hořlavého. Tankuje se jen při vypnutém motoru.
  • Zabezpečení. Přívěs zajistěte proti odcizení, například uzamčením k pevnému bodu nebo zámkem kola či tažné spojky.

Doprava podle ceníku valeon.cz (bez DPH, ověřeno 12. 10. 2026):

Doprava Sazba
tahací auto do 3,5 t 23 Kč/km
tahací auto se strojem 275 kVA 25 Kč/km
kamion nad 3,5 t 44 Kč/km
čekání kamionu 800 Kč/h
jeřáb 7 000 Kč za úkon
doprava technika bez stroje 21 Kč/km
Modrá elektrocentrála VALEON na přívěsu stojí na zpevněné ploše u haly, kabel vede přes kabelový přejezd k budově.

Jak tichou elektrocentrálu vybrat a kam ji postavit kvůli hluku?

Elektrocentrálu nejlépe odhlučníte tak, že vyberete tichý stroj a dobře ho postavíte. Naše stroje mají většinou kapotu supersilent, která tlumí hluk motoru. Centrála 66 kVA ULTRA-silent má 50 dB při 7 m. Kde vadí každý decibel, třeba u nemocnice nebo v obytné zástavbě, volte 66 kVA ULTRA-silent, pokud vám výkonem stačí, nebo stroj postavte dál od oken a výfukem od domů. Akustická clona pomůže tam, kde stroj jinam postavit nejde. Víc o odhlučnění je v článku Hluková izolace dieselových elektrocentrál.

Nevíte, kam stroj postavit? Napište adresu a vzdálenost k nejbližším oknům, fotku dvora nebo stavby můžete poslat na info@valeon.cz. Stanoviště vybereme podle příjezdu, hluku a bezpečnosti a dopravu uvidíte v nabídce podle ceníku: 23 Kč/km tahacím autem, 44 Kč/km kamionem. Vybrat stanoviště

Jak dlouhý kabel a jaké koncovky?

Kabely účtujeme po 25 m a jejich typ se řídí proudem a koncovkami ve vašem rozvaděči. Délku nemusíte měřit metrem, stačí ji odkrokovat od místa, kde bude stát stroj, k místu připojení. Koncovku přizpůsobíme rozvaděči: zásuvky, svorky, oka, nožové pojistky, šroubovací spoje nebo Powerlock.

Kabel nebo rozvaděč Cena za den bez DPH
kabel 32 A, 25 m 200 Kč
kabel 63 A, 25 m 230 Kč
kabel 125 A, 25 m 400 Kč
rozvaděč 32 A / 63 A / 125 A / 500 A 300 / 350 / 550 / 900 Kč

Ceny jsou z ceníku valeon.cz, ověřeno 12. 10. 2026. Přenosný rozvaděč s chrániči se hodí na stavbu nebo akci, kde se z jedné centrály napájí víc míst.

Kdo řeší uzemnění a revizi elektrocentrály?

Uzemnění navrhne elektrikář, který centrálu připojuje, a ověří ho revize. Jiné nároky má centrála napájející rozvod objektu a jiné centrála, ze které jde kabel jen do stavebního rozvaděče. Pokud provoz stroje revizi nebo odborný dohled vyžaduje, zajišťuje je podle obchodních podmínek nájemce. Kdy je revize povinná a co obsahuje protokol, rozebírá článek Revize elektrocentrály a povinné kontroly.

Uzemnění navrhuje ten, kdo centrálu připojuje. Když to nemá dělat váš elektrikář, pošleme našeho technika na kompletní instalaci. Přijede s předstihem, centrálu zapojí, otestuje a po skončení vrátí rozvod do původního stavu. Napište termín a místo, cenu technika uvidíte v nabídce předem. Objednat technika

Jak dlouho trvá instalace záložního zdroje?

Instalace a montáž záložního napájení z mobilní centrály při odstávce je otázka hodin, ne dnů. Pevně zapojený záložní zdroj s ATS trvá déle, protože zahrnuje úpravu rozvaděče a revizi.

Situace Jak probíhá
Plánovaná odstávka Poptávka, do hodiny se ozveme s nabídkou. Příklad z praxe: odstávka začíná v 7.30, technik den předem volá a přijede o hodinu dřív. Po skončení vrátí zapojení do původního stavu a podepíše se protokol.
Stavba bez přípojky Stroj přivezeme a připojíme do stavebního rozvaděče, zůstává týdny nebo měsíce, naftu doplníme.
Dlouhodobý záložní zdroj ve firmě Centrálu pronajmeme místo koupě, zařídíme automatický start a monitoring a jezdíme dělat zátěžové zkoušky a servis. Termín instalace závisí na úpravě rozvaděče a revizi a potvrdíme ho v nabídce.

Nejdéle obvykle netrvá samotné zapojení, ale shánění údajů. Proto si je připravte dopředu: jistič, termín od kdy do kdy, místo, délku kabelu, fotku místa připojení a kontakt na člověka, který bude na místě.

Na co myslet během provozu

  • Nafta. Doplňování obstaráme, máme školení ADR. Pro delší provoz dodáme nádrže 200 až 5 000 l.
  • Spotřeba. Počítejte s 0,25 až 0,3 l nafty na kWh. Při poloviční zátěži bere stroj 60 kVA 6 až 8 l/h, 150 kVA 15 až 19 l/h.
  • Servis. Podle obchodních podmínek se servis dělá každých 250 motohodin. U dlouhého nájmu nám dejte vědět a přijedeme.
  • Den pronájmu. Denní sazba platí na kalendářní den a nejvýš 12 motohodin. Provoz 24 hodin denně jsou dvě denní sazby.
  • Porucha. Když stroj přestane dávat proud, nic nerozebírejte a volejte servis.

Časté dotazy

Můžu elektrocentrálu připojit do zásuvky?

Do rozvodu objektu ne. Zásuvka objekt neodpojí od sítě a proud z centrály může téct zpět do distribučního vedení. Bezpečné je připojení přes přepínač sítí v hlavním rozvaděči, které udělá elektrikář.

Kdo může elektrocentrálu připojit k rozvodu firmy?

Elektrikář s odbornou způsobilostí podle nařízení vlády č. 194/2022 Sb. U nás v 90 % případů zapojuje váš elektrikář, na přání náš technik.

Jak velkou elektrocentrálu potřebuji?

Podle hlavního jističe. Při jističi 100 A dodáváme stroj na 100 A s rezervou kolem 20 %. Velikost jističe najdete u hlavního vypínače nebo na faktuře za elektřinu, výkon dopočítá technik. Postup krok za krokem je v článku Jak vybrat elektrocentrálu a určit potřebný výkon.

Jak tichá může elektrocentrála být?

Nejtišší je naše centrála 66 kVA ULTRA-silent s 50 dB při 7 m. Ostatní mobilní stroje supersilent mají kapotu, která tlumí hluk motoru.

Jak dlouho trvá instalace?

Mobilní centrálu na odstávku technik připojí v řádu hodin, obvykle přijíždí s předstihem před vypnutím sítě. Pevný záložní zdroj s ATS trvá déle kvůli úpravě rozvaděče a revizi.

Všechny stroje i příslušenství najdete v půjčovně elektrocentrál. Co obstaráme kromě stroje, popisuje stránka služby.

Máte termín a víte, kam se má centrála připojit? Do poptávky napište jistič, termín a místo, fotku místa připojení pošlete na info@valeon.cz. Do hodiny se ozveme s nabídkou, ve které je stroj, doprava, kabely i zapojení. Spěcháte? Volejte obchod pro Čechy 722 008 007 nebo pro Moravu 722 008 009. Odeslat poptávku

Tyto stránky využívají cookies
Cookies používáme, abychom zajistili správné fungování a bezpečnost našich stránek, tím pádem co nejlepší zkušenost při návštěvě. Svá nastavení cookies můžete později kdykoliv změnit. Další informace o Cookies
Nastavení
Na této stránce můžete nastavit souhlas pro jednotlivé účely generování a využívání souborů cookies. Další informace o Cookies
Zajišťují, že tyto stránky fungují správně a bezpečně na všech zařízeních.
Analytické cookies nám pomáhají sledovat návštěvnost a informovat o tom, jak návštěvníci využívají tuto webovou stránku v průběhu jejich návštěvy.
Tyto cookies nám pomáhají, abychom vám ukazovali na internetu takovou reklamu, která by se vám mohla líbit a bude pro vás užitečná.
