Krizový plán pro výpadek elektřiny je firemní postup, který předem určuje, co musí při výpadku běžet, kdo co udělá v první hodině, z jakého záložního zdroje se napájí provoz, který nesmí stát, koho volat a jak se celé řešení zkouší. Základní údaj, bez kterého se plán neobejde, je výkon pro tyto spotřebiče.
Plánovanou odstávku musí distributor oznámit nejméně 15 dní předem (§ 25 odst. 5 energetického zákona). Porucha přijde bez ohlášení. Například 4. července 2025 krátce před polednem vypadly dodávky elektřiny v oblastech Prahy a Libereckého, Ústeckého, Královéhradeckého, Středočeského a Olomouckého kraje. Podle zprávy provozovatele přenosové soustavy ČEPS byly dodávky všem zákazníkům plně obnovené v 17:35. Právě na takový den se krizový plán píše.
V kostce
- Krizový plán má pět částí: rizika a scénáře, priority spotřebičů, záložní zdroje, kontakty a role, testy a aktualizace.
- Výpadek trvá minuty až dny. Poruchu na síti vysokého napětí podle distributora EG.D opravují montéři většinou několik hodin, při kalamitě se oprava protáhne i do dalších dnů.
- V první hodině jde o bezpečnost lidí, kontrolu hlavního jističe, nahlášení poruchy distributorovi a rozhodnutí o záloze.
- UPS kryje okamžik výpadku, elektrocentrála s ATS naskočí sama a s doplňováním nafty nese provoz hodiny i dny.
- Záložní zdroj zkoušejte pod zátěží. Stroj, který jen nastartuje, ještě nemusí utáhnout plný výkon.
Nevíte, jak velkou zálohu do plánu napsat? Pošlete nám hodnotu hlavního jističe a seznam toho, co musí při výpadku běžet. Technik vám do plánu doplní konkrétní stroj i s cenou, ozveme se do hodiny. Navrhnout zálohu
Co má obsahovat krizový plán firmy pro výpadek elektřiny?
Krizový plán firmy obsahuje pět částí a každá má svého odpovědného člověka. Bez jména u úkolu plán v noci nikdo nespustí.
| Část plánu | Co do ní zapsat |
|---|---|
| Rizika a scénáře | Proč a jak často u vás proud vypadává (bouřky, vítr, námraza, práce na síti) a co uděláte při výpadku na minuty, na hodiny a na několik dní. |
| Priority spotřebičů | Co musí běžet vždy, co do hodiny a co může počkat. U nejdůležitějších spotřebičů příkon v kW nebo hodnota hlavního jističe. |
| Záložní zdroje | UPS, elektrocentrála s automatickým startem, nebo stroj přivezený při výpadku. Kde stojí, kdo ho zapojí a na kolik hodin vystačí nafta. |
| Kontakty a role | Kdo rozhoduje a kdo ho zastoupí, kdo jde k rozvaděči, kdo volá distributora, elektrikáře a půjčovnu, kdo informuje zákazníky. |
| Testy a aktualizace | Zkouška zdroje pod zátěží, nácvik výpadku, kontrola nafty a startovací baterie, revize plánu po každé větší změně provozu. |
Plán mějte i vytištěný tam, kde ho najde noční směna. Bez proudu nemusí fungovat počítač ani sdílený disk, na kterém plán leží.
Jak dlouho může výpadek elektřiny trvat?

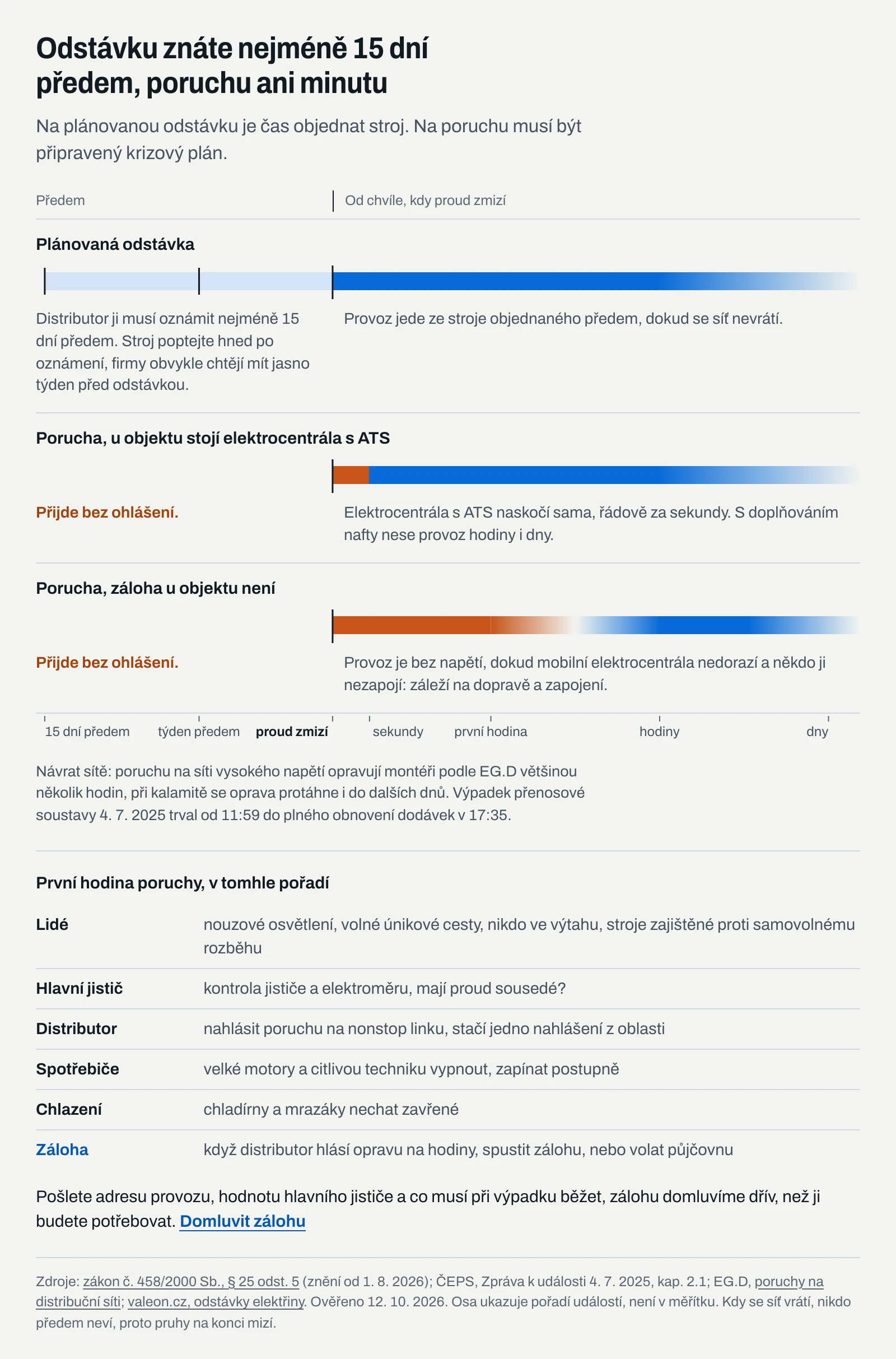

Výpadek elektřiny trvá od několika minut po několik dní a rozhoduje, kde se síť porouchala. Distributor EG.D uvádí jako nejčastější příčiny bouřky, silný vítr, námrazu a opotřebení materiálu.
| Scénář | Jak dlouho | Co má plán pokrýt |
|---|---|---|
| Porucha ve vaší instalaci (hlavní jistič, rozvaděč) | do příjezdu elektrikáře | kontakt na elektrikáře, kdo smí k rozvaděči |
| Porucha na síti nízkého napětí (ulice, obec) | podle EG.D většinou hodiny | nahlášení poruchy, záloha pro chlazení a výrobu |
| Porucha na síti vysokého napětí | část odběrů obnovena za desítky minut, oprava většinou několik hodin | záloha, která naskočí sama, nafta na celý den |
| Kalamita (vichřice, sníh) | některé poruchy až v dalších dnech | doplňování nafty, střídání lidí, vícedenní provoz zálohy |
| Rozsáhlý výpadek přenosové soustavy (4. 7. 2025) | od 11:59 do plného obnovení v 17:35 | vytištěný postup a kontakty, nouzové osvětlení |

U vícehodinových scénářů rozhoduje nafta. Dieselová elektrocentrála spotřebuje zhruba 0,25 až 0,3 litru na vyrobenou kWh. Například stroj 60 kVA má nádrž 190 l a při poloviční zátěži spotřebuje 6 až 8 l/h, na plnou nádrž tedy poběží zhruba 24 až 31 hodin. Pro vícedenní výpadek patří do plánu externí nádrž nebo doplňování nafty. Nádrže 200 až 5 000 l půjčujeme a palivo zajistíme, máme školení ADR.
Co dělat v první hodině výpadku elektřiny?
V první hodině zajistěte lidi, zjistěte, jestli jde o poruchu u vás, nebo v síti, a rozhodněte, jestli spustíte zálohu. Do plánu zapište tyto kroky v tomhle pořadí:

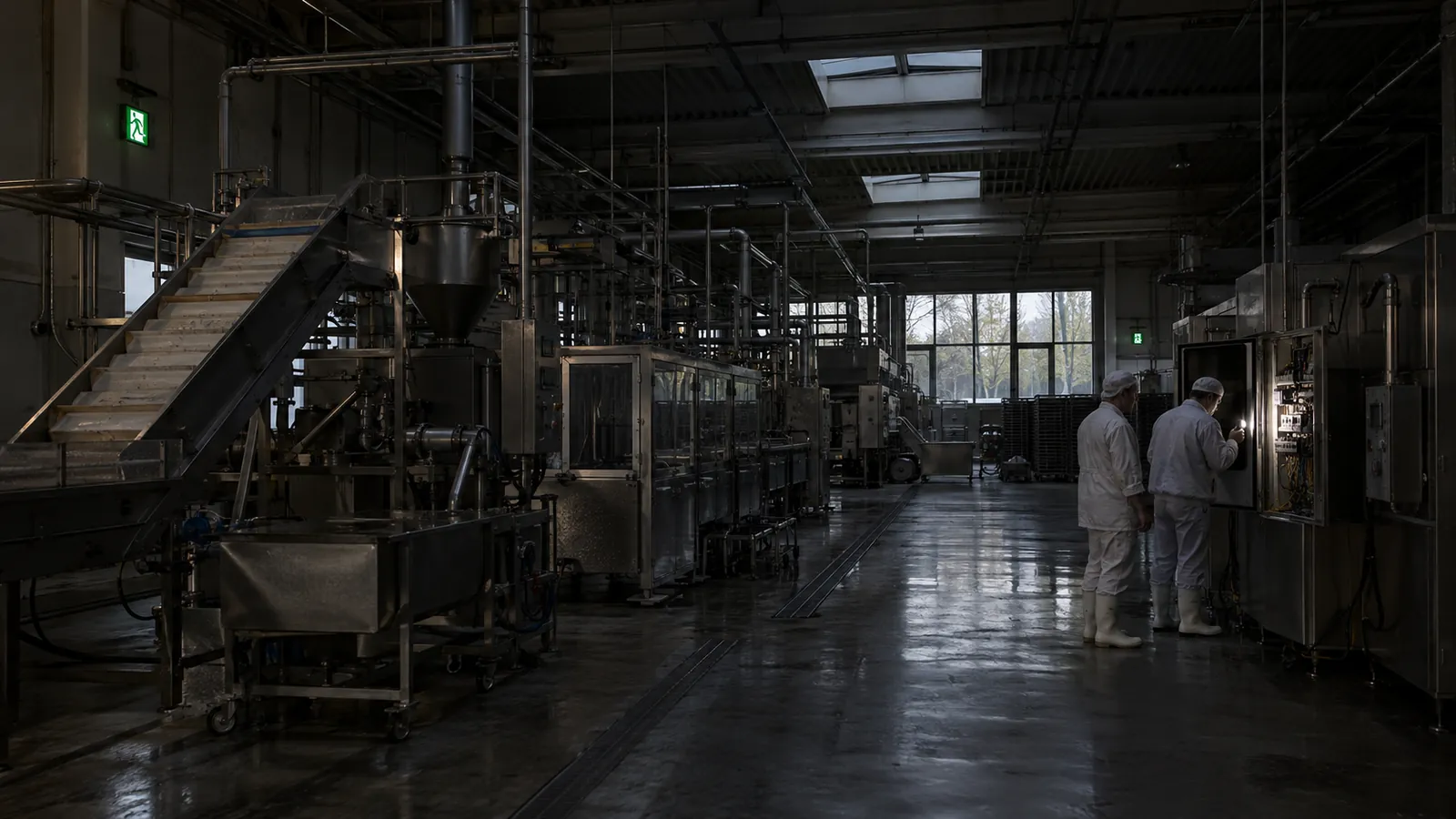

- Lidé. Nouzové osvětlení, volné únikové cesty, nikdo uvězněný ve výtahu. Stroje zastavené uprostřed práce zajistěte, aby se po návratu proudu samy nerozběhly. Při zranění nebo požáru volejte 112.
- Hlavní jistič. Elektrikář nebo pověřený člověk zkontroluje hlavní jistič a elektroměr. U třífázového digitálního elektroměru mají na displeji svítit fáze L1, L2 a L3. Mají proud sousedé? Když ne, jde nejspíš o poruchu v síti.
- Distributor. Poruchu nahlaste nonstop lince svého distributora. Síť nízkého napětí podle EG.D hlídaná není a distributor se o poruše dozví až od zákazníků. Stačí jedno nahlášení z oblasti.
- Spotřebiče. Velké motory a citlivou techniku vypněte, ať po návratu proudu nenajede všechno najednou. Zapínejte je postupně.
- Chlazení. Chladírny a mrazáky nechte zavřené, každé otevření pouští chlad ven.
- Záloha. Když distributor hlásí opravu na hodiny, spusťte zálohu, nebo volejte půjčovnu. Připravte si adresu, hodnotu hlavního jističe a seznam toho, co musí běžet.

Kde zjistit aktuální výpadek elektřiny v Brně, v Praze a jinde?
Aktuální výpadek zjistíte u svého distributora, na každém území je jen jeden. Brno a celý Jihomoravský kraj spadají pod EG.D, Praha pod PREdistribuci.
| Území | Distributor | Nonstop linka pro poruchy | Aktuální poruchy online |
|---|---|---|---|
| Praha a Roztoky | PREdistribuce | 800 823 823 | Stav distribuční sítě |
| Jihomoravský a Jihočeský kraj (Brno, České Budějovice), části Zlínského a Olomouckého kraje a Vysočiny | EG.D | 800 22 55 77 | Aktuální poruchy, aplikace Distribuce24 |
| Většina ostatních regionů | ČEZ Distribuce | 800 850 860 | aplikace Proud, Distribuční portál |
Jak vypadá rychlá pomoc v praxi, popsal v recenzi zákazník z pekárny. V neděli odpoledne se mu v elektrické skříni roztavil přívodní kabel a pekárna zůstala bez proudu. Volal nám ve 20:30 a v pondělí v 15:00 pekárna jela na normální provoz.
Provoz stojí a oprava potrvá hodiny? Zavolejte obchod pro Čechy 722 008 007 nebo pro Moravu 722 008 009. Stačí adresa, hodnota hlavního jističe a co musí běžet, stroj vybereme za vás. Na Moravu vyjíždíme z depa v Holubicích, odkud obsluhujeme i půjčovnu elektrocentrál v Brně, do Čech ze Všechrom u D1. Poptat stroj při výpadku
Které spotřebiče musí při výpadku běžet?
Při výpadku musí běžet spotřebiče, které chrání lidi, a ty, u kterých výpadek způsobí škodu, která se nedá vrátit. Rozdělte je do tří skupin:
- Bezpečnost. Nouzové osvětlení, únikové cesty, zabezpečení a kamery, spojení s lidmi venku.
- Provoz, který se kazí. Chlazení a mrazení, ventilace v chovech zvířat, čistírny odpadních vod, kde by při delším výpadku odumřely bakterie, rozpracovaná výroba v pekárně nebo mlékárně, servery a pokladny.
- Co počká. Kanceláře, osvětlení skladu, nabíjení, spotřebiče, bez kterých se pár hodin obejdete.
Provozy s chlazením si podle naší zkušenosti raději vezmou centrálu, než aby vyhazovaly zásoby. Tahle úvaha patří do plánu i s číslem, kolik stojí den bez proudu.
U prvních dvou skupin zjistěte výkon. Nejrychlejší cesta vede přes hlavní jistič, který najdete u hlavního vypínače nebo na faktuře za elektřinu. Když je 100 A, nabízíme stroj, který 100 A utáhne s rezervou kolem 20 %. Kdo chce zálohovat jen část provozu, sečte příkon spotřebičů, které poběží současně, a připočte rozběh motorů. Postup najdete v článku jak vybrat elektrocentrálu a určit potřebný výkon.
Servery, pokladny a řídicí systémy potřebují napájení bez přerušení. Okamžik výpadku a dobu, než centrála naskočí, kryje UPS, a zálohu dat je potřeba řešit zvlášť. Jak spolu UPS, ATS a dieselagregát pracují, popisujeme v článku o nepřerušitelném napájení kritických provozů.
Jaký záložní zdroj zvolit do krizového plánu?
Záložní zdroj volíte podle toho, jak dlouho smí provoz stát a kdo bude u výpadku. Tři možnosti se často kombinují.
| Řešení | Kdy naskočí | Jak dlouho vydrží | Kdy se hodí |
|---|---|---|---|
| UPS (baterie) | bez přerušení | omezeně, podle kapacity baterie | servery, pokladny, řídicí systémy; most do startu centrály |

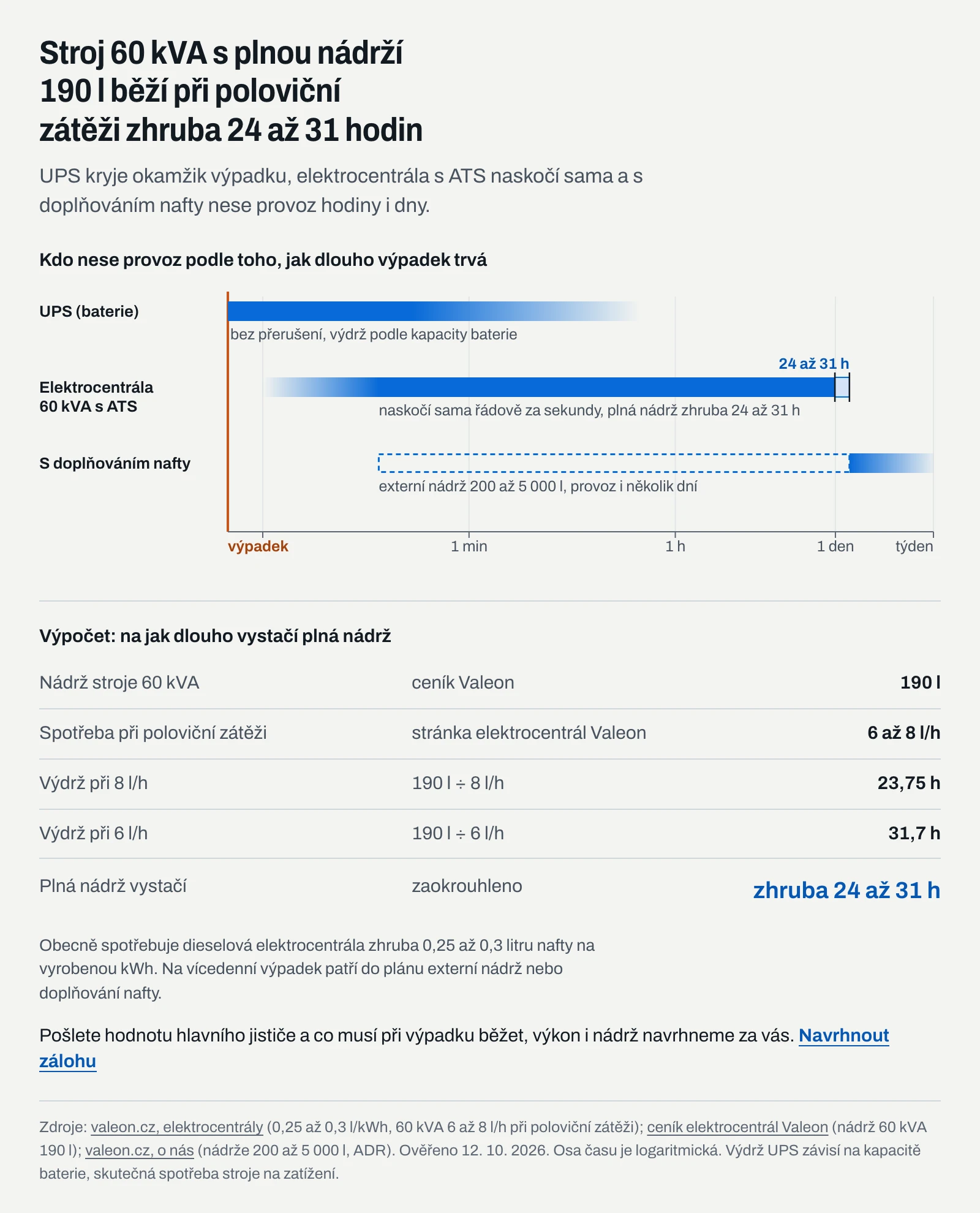

| Elektrocentrála s ATS u objektu | sama, řádově za sekundy | hodiny až dny, dokud se doplňuje nafta | chlazení, chovy, ČOV, výroba; výpadek v noci a o víkendu |
| Mobilní elektrocentrála přivezená při výpadku | po dopravě a zapojení | hodiny až týdny | provoz, který pár hodin vydrží; plánované odstávky |

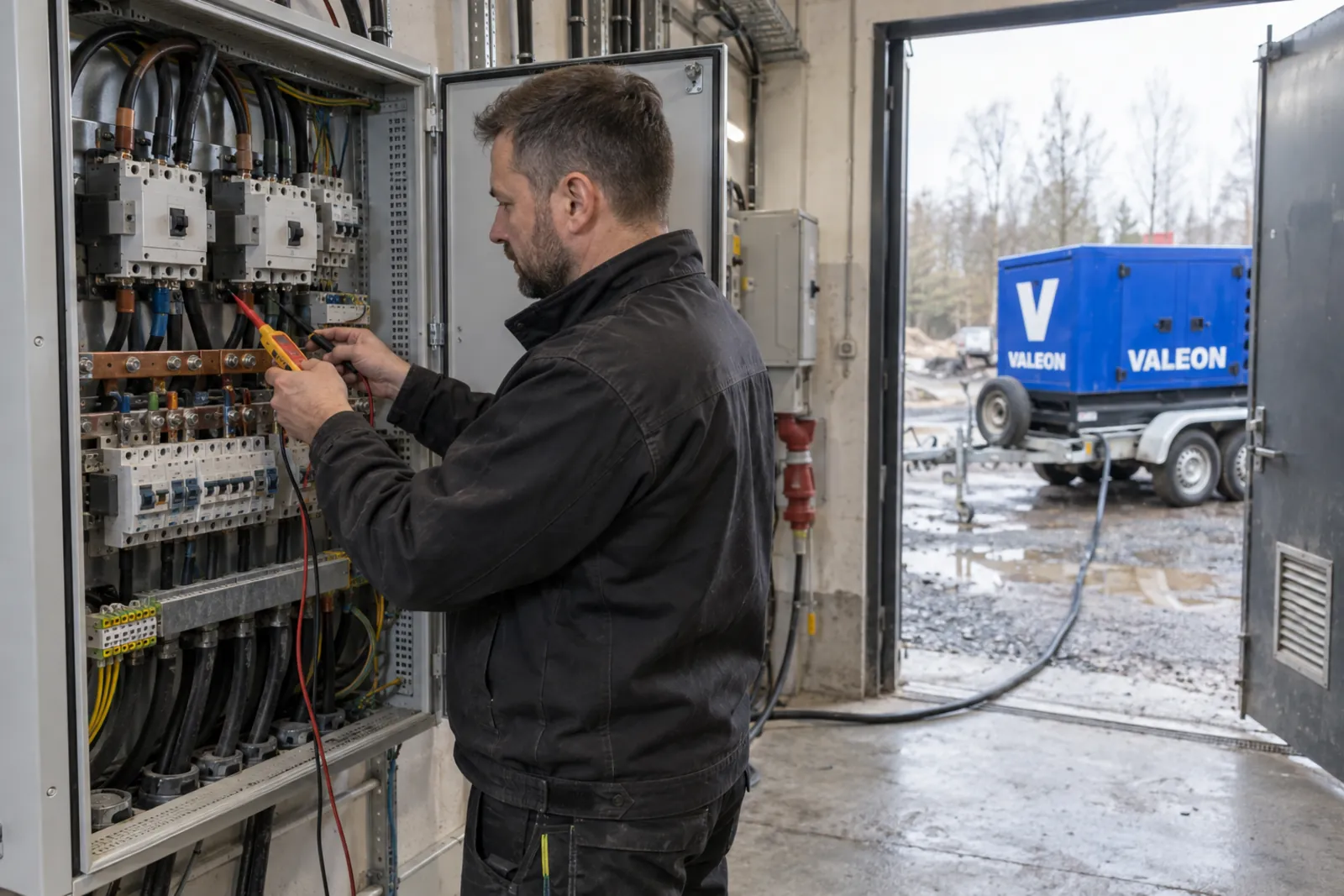

Automatický přepínač ATS hlídá síť, při výpadku nastartuje centrálu, přepne na ni odběr a po návratu sítě vrátí provoz zpět. Na ATS jsou připravené naše mobilní elektrocentrály 15 až 220 kVA. Podrobně to popisuje článek o automatickém startu dieselgenerátoru.

Elektrocentrálu se zpravidla nevyplatí kupovat. Pro trvalou zálohu nabízíme dlouhodobý pronájem záložního zdroje, který je cenově výhodnější než krátkodobý. Stroj má autostart a hladinu nafty vidíte digitálně vy i my.
Chcete zálohu, která naskočí i v noci bez lidí? Popište, co musí při výpadku běžet, a pošlete hodnotu hlavního jističe. Navrhneme stroj s automatickým startem na dlouhodobý pronájem. Do plánu si zapíšete cenu, která platí: částka z odsouhlasené nabídky se nemění a zvlášť účtujeme jen naftu a práci podle předávacího protokolu. Poptat dlouhodobou zálohu
Co připravit, aby šla elektrocentrála rychle připojit?
Připravte místo pro stroj, místo připojení a pár údajů, které by technik jinak zjišťoval až na místě. Patří do plánu jako samostatný list:
- Hlavní jistič v ampérech a fotka rozvaděče. Fotky pošlete e-mailem na info@valeon.cz.
- Délka kabelu od místa, kde může stát stroj, k místu připojení. Stačí ji odkrokovat. Kabely dodáváme v délkách 25 a 12,5 m.
- Typ připojení: zásuvky, svorky, nebo Powerlock.
- Příjezd. Stroje do 275 kVA vozíme na přívěsu do 3,5 t, větší kamionem. Přistavení a odvoz mobilního stroje jsou čtyři jízdy: dvě se strojem po 23 Kč/km (u 275 kVA 25 Kč/km) a dvě bez stroje po 21 Kč/km. Při 40 km od depa to orientačně dělá 3 520 Kč bez DPH, přesný rozpis dostanete v nabídce. Kamion nad 3,5 t stojí 44 Kč/km bez DPH.
- Kdo zapojí. Většinou váš elektrikář: v 90 % případů stroj připojuje ten, kdo instalaci v objektu zná, a od nás dostane připojené vodiče. Bez vlastního elektrikáře pošleme našeho technika.
- Kontakt na místě pro technika, i mimo pracovní dobu.
Připojení k rozvaděči nepatří laikovi. Špatně zapojený nebo přefázovaný stroj může spálit zařízení za miliony a elektřina zabíjí.

Kdo co dělá: jak nastavit komunikaci a školení?
Jeden člověk rozhoduje, jeden ho zastupuje a každý v plánu ví, co je jeho úkol. Kdo ve firmě zůstává v noci nebo o víkendu, musí plán znát stejně jako vedení.
- Role: kdo vyhlásí výpadek, kdo jde k rozvaděči a záloze, kdo volá distributora a půjčovnu, kdo informuje zákazníky a dodavatele.
- Kontakty: distributor, elektrikář, servis vlastního zdroje, půjčovna elektrocentrál. Na nás: Čechy 722 008 007, Morava 722 008 009, info@valeon.cz.
- Nácvik: výpadek si jednou projděte nanečisto, včetně přepnutí na zálohu. Ukáže se, kde chybí klíč, světlo nebo telefonní číslo.
Jak často testovat záložní zdroj a aktualizovat krizový plán?
Záložní zdroj zkoušejte pod zátěží jednou měsíčně, nejméně 30 minut při nejméně 30 % jmenovitého výkonu. Tohle měřítko dává americká norma NFPA 110, v Česku nezávazná, přednost má návod výrobce. Plán projděte aspoň jednou ročně a po každé větší změně, například po rozšíření výroby, novém objektu nebo odchodu odpovědného člověka.
Samotné nastartování nestačí. Centrála, kterou nastartujete bez zátěže, vypadá, že funguje, ale to ještě neznamená, že unese provoz. Motor, který dlouho jede jen na malý výkon, navíc zarůstá karbonem a plný výkon pak nedá. Automatický start nastartuje jen připravený stroj: při prázdné nádrži, slabé baterii nebo zanesených filtrech nepomůže ani automatika. Proto každý náš stroj před pronájmem prochází zkouškou na plný výkon. Stejnou zátěžovou zkoušku uděláme i na vašem vlastním agregátu. Co u agregátu hlídat mezi zkouškami, shrnuje článek o údržbě dieselových agregátů.
Elektrickou bezpečnost zdroje ověřuje revize, která má vlastní lhůty. Přehled najdete v článku o revizi elektrocentrály a povinných kontrolách.
Máte vlastní agregát a nevíte, jestli utáhne plný výkon? Zapište si do plánu zkoušku, kterou nemusíte sami organizovat: přivezeme mobilní odporovou zátěž až 1 000 kW, propojíme ji s vaším strojem a zatížíme ho podle vašich pokynů. Stačí výkon agregátu a adresa. Naplánovat zkoušku zálohy
Co když jde o plánovanou odstávku?
Na plánovanou odstávku máte nejméně 15 dní, protože ji distributor musí oznámit předem. Stroj poptejte hned po oznámení, firmy obvykle chtějí mít jasno týden před odstávkou. Kde odstávky najdete a jak den odstávky probíhá, popisuje stránka plánované odstávky elektřiny.
Jak začít, když krizový plán zatím nemáte?
Aby vás výpadek elektřiny nezaskočil, začněte pěti kroky, které zvládnete ještě tento týden. Výpadky se ve firmách obvykle řeší až na poslední chvíli, a pak chybí právě tyhle údaje.
- Sepište, co musí při výpadku běžet, a zjistěte hodnotu hlavního jističe.
- Vyfoťte rozvaděč a odkrokujte, kam by mohl stát stroj.
- Uložte si kontakty: distributor, elektrikář, půjčovna. I vytištěné.
- Určete, kdo při výpadku rozhoduje a kdo ho zastoupí.
- Domluvte zálohu dřív, než ji budete potřebovat.
Máme přes 150 vlastních elektrocentrál 15 až 1 600 kVA a vyjíždíme ze dvou dep: Všechromy u D1 a Holubice u Brna.
Časté otázky ke krizovému plánu pro výpadek elektřiny
Co je krizový plán pro výpadek elektřiny?
Firemní postup, který předem určuje, co musí při výpadku běžet, kdo co dělá, z jakého záložního zdroje se provoz napájí, koho volat a jak se záloha zkouší.
Jak zjistím, jestli je výpadek elektřiny v Brně?
Brno spadá pod distributora EG.D. Aktuální poruchy najdete na egd.cz nebo v aplikaci Distribuce24, poruchu nahlásíte na nonstop lince 800 22 55 77.
Jak dlouho trvá výpadek elektřiny?
Od minut po dny. Poruchu na síti vysokého napětí opravuje distributor většinou několik hodin, při kalamitě se některé poruchy odstraňují až v dalších dnech.
Stačí na výpadek proudu UPS?
Jen na krátkou dobu. UPS kryje okamžik výpadku, její výdrž je omezená kapacitou baterie. Delší výpadek nese elektrocentrála.
Naskočí elektrocentrála sama, když vypadne proud?
Ano, pokud má autostart a je připojená přes automatický přepínač ATS. Na ATS jsou připravené naše mobilní stroje 15 až 220 kVA.
Kdo připojí elektrocentrálu k rozvaděči?
Elektrikář, v 90 % případů ten váš, protože instalaci zná. Když ho nemáte, pošleme našeho technika.
Chcete mít zálohu domluvenou dřív, než ji budete potřebovat? Pošlete adresu provozu, hodnotu hlavního jističe a co musí při výpadku běžet. Návrh stroje s cenou máte do hodiny a můžete ho rovnou vložit do plánu. Naše čísla si zapište i mezi kontakty pro výpadek: Čechy 722 008 007, Morava 722 008 009. Domluvit zálohu
